Rådhusgata

De kommunale rørene for vann og avløp i Rådhusgata er i dårlig forfatning, og vil nå bli skiftet ut.

PÅGÅENDE PROSJEKT

  • Anleggsområde: Rådhusgata fra Elvegata til Festningsgata med kryss
  • Startdato: August 2024
  • Estimert sluttdato: Sommer/Høst 2025

Arbeidet vil medføre graving i gate og fortau i området, og det må forventes ulemper i form av støy og vanskelige kjøreforhold. Arbeidene vil begynne i krysset mot Elvegata, og vi jobber oss oppover mot Festningsgata.

Vi forventer 2-4 måneders varighet på hvert kvartal. Det må påregnes at kvartalene det jobbes i blir helt stengt for trafikk, men det legges til rette for at huseiere og brukere kan komme seg til og fra eiendommer som blir berørt.

Parkeringsplasser på gateplan blir berørt, så det oppfordres til å finne alternative plasser i området. Det brede gang- og sykkelfeltet vil bli forsøkt holdt åpent så mye som mulig gjennom anleggsperioden.

Løpende informasjon:

Rådhusgata mellom Holbergs gate og Festningsgata

Det planlegges å grave her fra etter 17. mai og til august/ september. Kvartalet vil da bli stengt for biltrafikk, men det legges til rette for kjøring til private eiendommer. Det må likevel påregnes perioder på 1-3 uker da med stengte innkjørsler når det graves forbi.

Holbergsgate mellom Rådhusgata og Gyldenløves gate

Det planlegges å grave her fra slutten av mars til slutten av mai. Hele dette gateløpet vil da bli stengt for biltrafikk.

Kryss Rådhusgata – Holbergs gate

Det forventes at krysset kan åpnes for biltrafikk fra 7. april. Det blir riktignok redusert framkommelighet og kortere perioder med stenging i forbindelse med asfaltering og steinlegging.

Kryss Elvegata

Krysset er stengt igjen for legge stein på det som skal bli et torv. Det jobbes for å kunne åpne krysset/ torvet til 17 mai, men med litt justeringer og sidetilpasninger et par uker etter dette.

Oversiktskart:

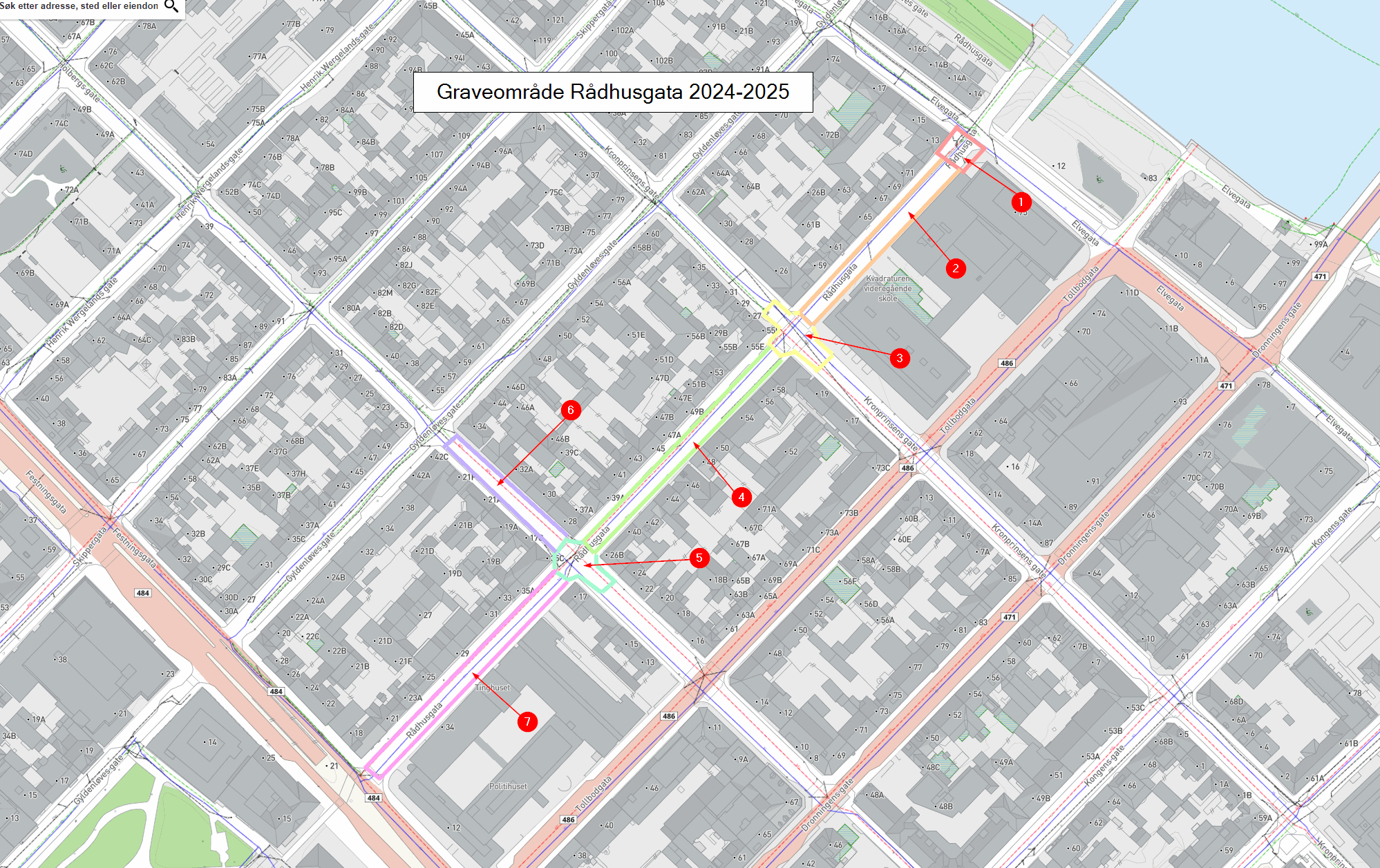

Graveområde Rådhusgata

Informasjonsmøte 20/06-2024:

Det ble avholdt et informasjonsmøte i forkant av arbeidet den 20. juni kl. 18.30. Presentasjonen i PDf-format ligger tilgjengelig her.

Dersom det ønskes ytterligere informasjon, vennligst ta kontakt med:

Prosjektleder Ola Johannes Dehli Østtveit
E-post: ola.osttveit@kristiansand.kommune.no
Telefon: 48 26 76 27

Anleggsleder Jan Kåre Hunsbedt
E-post: Jan.Kare.Hunsbedt@kristiansand.kommune.no
Telefon: 41 62 44 60

Kart som viser anleggsområdet
